在桃仙机场正式通航前,沈阳地区民用航空运输使用的是位于沈阳市东郊8.6公里处的东塔机场。
1920年,张作霖开始在沈阳东郊筹建机场并成立航空处。1921年夏,机场正式投入使用。当时,机场被命名为“奉天东飞行场”,因临近沈阳东塔,所以亦称东塔机场。初建的机场拥有两座机库和一条500米长的土质跑道,是东北地区第一座大型机场。
▲早期的东塔机场(图片来自网络)
1928年,张作霖遇刺后,张学良担任东三省保安司令,将东塔机场进行扩建,在机场内增设了储油库和航空灯塔等设施,并在原跑道基础上修建一条长1500米、宽80米、厚0.12米的混凝土跑道。
1931年“九·一八事变”后,日本侵略军空军第6联队侵占了东塔机场,机场沦为日军侵华的重要航空基地。
新中国成立后,东塔机场归中国人民解放军空军所有,为支持社会主义建设需要,1950年成为军民合用机场,作为中苏民用航空股份公司沈阳航空港,开展航空客、货运输业务。1955年1月1日中苏民用航空股份公司撤销,成为中国民航沈阳航空站,后改为民航辽宁省管理局。
1964年11月,民航沈阳管理局成立后,东塔机场成为东北地区民航的干线机场,设备设施逐渐完善。民航在东塔机场共修建房屋186998平方米,其中生产用房30254平方米,办公用房13738平方米,生活用房47122平方米,住宅用房102537平方米,总占地面积441538平方米,累计投资4401.6万元,形成有固定区域、功能齐全、自成体系的民航生产区、办公区、生活区。
虽然几经改、扩建,机场条件仍只能满足三叉戟以下机型的使用。随着客货吞吐量不断增加,东塔机场的保障能力无法满足航空业务量增长的需要。1989年4月16日,民航沈阳桃仙机场建成使用后,东塔机场即移交沈阳军区空军。

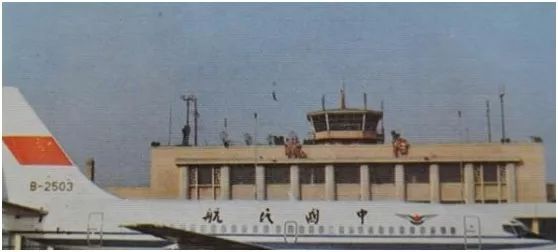

▲1985年的东塔机场(图片来自网络)
桃仙机场
沈阳桃仙国际机场位于沈阳市南郊东陵区桃仙镇,距市区18.5公里,是东北地区重要的对外窗口和区域性枢纽机场。截至2017年底,桃仙国际机场旅客吞吐量1734.26万人次,居全国第24位;货邮吞吐量15.91万吨,居全国第18位;起降架次1.27万架次,居全国第25位。
01
立项初建
1985年7月1日,国务院、中央军委正式批复同意新建桃仙民用机场,场址确定在沈阳市东陵区桃仙乡(现已更名为桃仙镇),占地总面积为5631亩。与原军民合用的东塔机场相比,该机场具有地势平坦、净空条件好、对市区无噪声影响、地面交通方便、可发展空间大等优点。机场飞行区按4E指标进行总体设计,可满足B747、A310等大型飞机使用需要。
1986年11月5日,时任国务院副总理李鹏为桃仙机场工程奠基。
▲1986年11月5日,桃仙机场奠基仪式(图片来自民航局档案馆馆藏)
1988年11月3日,机场试航,李鹏为机场题写“沈阳桃仙机场”场名。
1989年3月28日机场竣工。建成长3200米、宽45米的水泥混凝土跑道,16196平方米的航站楼和4000平方米的航管楼,平行滑行道、停机坪、升降带、航空油料供应系统、行政办公用房、生活用房等工程项目。
1989年4月11日,民航局为桃仙机场颁发使用许可证;当月16日,该机场正式启用。
1994年12月21日,该机场正式更名为沈阳桃仙国际机场。
02
一期扩建工程
为进一步完善机场的安全生产和服务功能,桃仙机场于1992年开始进行第一次扩建。主要工程项目有:扩建站坪、停机坪、货机坪、停车场,改造助航灯光,安装安全监控报警系统,增建旅客过夜用房、值班公寓及单身职工公寓等。1997年,一期扩建工程全部结束。
▲1993年6月16日,第一架空客300-600R型2311号飞机抵达沈阳(图片来自《中国民用机场》)
03
二期扩建工程
机场启用后,年旅客吞吐量以16%至25%的速度递增,机场规模及容量已明显不适应民用航空运输的迅猛发展,各种设施都在超负荷运转。1995年1月,国家计委批准沈阳桃仙国际机场第二次扩建工程立项。1997年7月15日,经国务院批准,国家计委批复桃仙国际机场扩建工程《可行性研究报告》。工程于1997年8月开工,2001年11月建成。
二次扩建主要包括飞行区工程,T2航站楼工程,通信、气象工程,消防工程,供电工程及其他附属工程等66个子项。扩建后的机场平行滑行道由1100米延长至3200米,并新建3条快速出口滑行道,扩建站坪131400平方米,新航站楼建筑面积66838平方米。
2001年12月1日,桃仙机场T2航站楼正式投入使用。
▲沈阳桃仙国际机场(图片来自《中国民用机场》)
▲沈阳桃仙国际机场塔台(图片来自《中国民用机场》)
04
航站区扩建工程
随着沈阳桃仙机场航空业务量的较快增长,经过第二次扩建的航站区容量趋于饱和。自2009年9月起,桃仙机场先是用了不到一年的时间,对T1航站楼进行封闭改造。2010年7月5日,改造后的T1航站楼投入运营。此次改造增加了4部登机廊桥和7个机位,并设计190米长的连廊与T2航站楼相通。T1、T2两座航站楼同时使用,在一定程度上缓解了航站区容量饱和的压力。
与此同时,辽宁省发展改革委分别于2009年和2010年向国家发改委上报了《关于报批沈阳桃仙国际机场航站区扩建项目建议书的请示》和《关于上报沈阳桃仙国际机场航站区扩建工程可行性研究报告的请示》。
2011年2月22日,国家发改委正式下发《关于辽宁省桃仙国际机场航站区扩建工程可行性研究报告的批复》,同意实施该机场航站区扩建工程,按满足2020年旅客吞吐量2500万人次、货邮吞吐量42万吨的目标设计,建设机场工程、监管用房工程和供油工程。
本次扩建新建37个机位的站坪,相应增加联络滑行道、机坪滑行道,建设飞行区滑行道桥,铺设站坪消防管线16公里,扩建飞行区排水、围场路、围界和助航灯光。新建航站楼面积24万平方米,新建停车场、高架桥、道路等;建设机场辅助生产及生活设施、配套项目等。
2013年7月31日,沈阳桃仙国际机场T3航站楼顺利通过了民航行业验收。2013年8月15日,T3航站楼正式启用。T1、T2航站楼停用。
▲沈阳桃仙国际机场T3航站楼
